회사소개
  문의·견적 요청

자료실

지하수·온천·먹는샘물 관련 법령 안내부터 현장 사진까지 — 사업에 필요한 모든 정보를 제공합니다

지하수·온천 백과

지하수와 온천 개발에 관한 핵심 지식을 쉽고 정확하게 안내합니다.

인포그래픽

지하수·온천수 형성 원리 한눈에 보기

지하수와 온천수가 만들어지는 과정을 단계별 다이어그램으로 쉽게 이해하세요.

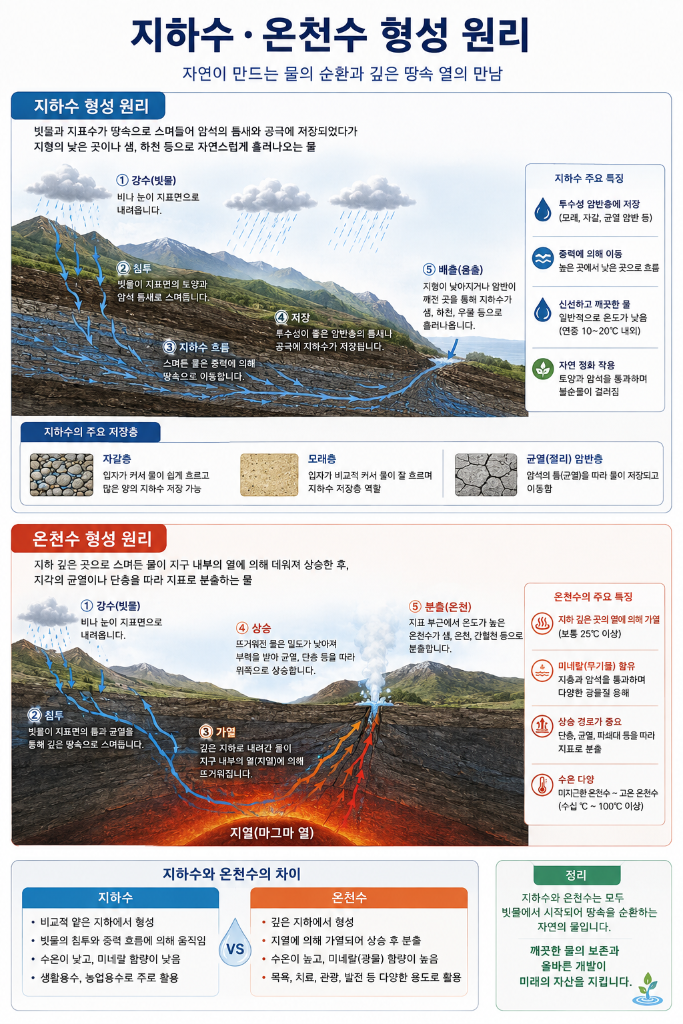

지하수·온천수 형성 원리 인포그래픽 — 지하수 형성 원리, 온천수 형성 원리, 지하수와 온천수의 차이
자연이 만드는 물의 순환과 깊은 땅속 열의 만남 — (주)하나엔지니어링

지하수란?

지표면 아래 토양·암반의 공극이나 균열에 저장된 물을 말합니다. 강수가 지표를 침투해 대수층에 고인 것으로, 오염에 강하고 연중 수온이 일정한 특징이 있습니다.

  • 대수층: 지하수를 저장·이동시키는 투수성 지층(모래·자갈·암반 균열)
  • 수위: 지하수면(Water Table) — 계절·강수량에 따라 변동
  • 유형: 자유면 지하수(불압층) / 피압 지하수(피압층) 두 종류로 분류
  • 수온: 국내 평균 13~15℃, 깊이에 따라 일정하게 유지됨

온천이란?

지하에서 용출되는 온수로, 국내 온천법 기준 수온 25℃ 이상이어야 온천으로 인정됩니다. 지열(地熱)에 의해 가열된 지하수가 자연 또는 시추로 지표에 노출됩니다.

  • 법적 기준: 온천법상 25℃ 이상, 1일 용출량 및 성분 기준 충족 필요
  • 온천지구: 시·도지사가 지정하는 온천 개발·이용 특화 구역
  • 성분: 탄산·유황·라돈·불소 등 다양한 미네랄 함유 가능
  • 개발 심도: 국내 온천 개발 평균 500~1,200m 내외

수맥 탐사

지하수 부존 가능 위치를 사전 조사하는 기술입니다. 과학적 물리 탐사 기법을 통해 굴착 전 최적 위치를 선정하여 성공률을 높입니다.

  • 전기비저항 탐사: 지층의 전기 저항 차이로 대수층 위치 파악 (가장 신뢰도 높음)
  • 전자탐사(EM): 전자기파로 지하 구조 파악, 깊은 심도에 유효
  • 지열 측정: 온천 개발 시 지온 분포 분석으로 온천수층 예측
  • 탐사 보고서: 탐사 결과 기반 굴착 심도·방향 권고서 제공

시추 공법

지하수·온천수 개발을 위해 지층을 굴착하는 기술입니다. 지층 특성과 목적 심도에 따라 공법이 달라집니다.

  • 로터리 공법: 굴착액 순환으로 암반을 분쇄, 국내 가장 일반적인 시추 방식
  • 에어해머 공법: 고압 공기로 비트를 타격, 경암 지층에서 굴진 속도 우수
  • DTH 공법: 다운더홀 해머 방식, 심층(500m↑) 온천 개발에 적합
  • 케이싱 설치: 굴착 완료 후 스테인리스 케이싱으로 공벽 보호 및 수질 오염 방지

수질 기준

개발 목적에 따라 적용 수질 기준이 다릅니다. 준공 후 공인 검사기관 검사를 통해 기준 충족 여부를 반드시 확인해야 합니다.

  • 먹는물 기준: 먹는물관리법 시행령, 46개 항목 전 합격 필요
  • 생활용수 기준: 세척·청소용, 26개 항목 검사 (먹는물 기준보다 완화)
  • 농업용수 기준: 농업용, 농도 기준 위주로 비교적 단순한 검사 항목
  • 온천수 기준: 온천법상 허용 기준 — 수온 25℃ 이상, 성분 기준 적합 필요

자주 묻는 질문 (Q&A)

  • Q. 지하수 개발 기간은? 탐사~준공까지 평균 2~4주 소요 (인허가 포함 시 4~8주)
  • Q. 물이 안 나오면? 계약 시 조건 명시, 재굴착 또는 위치 변경 협의 진행
  • Q. 온천수 기준 미달 시? 지하수로 전환 이용 가능, 수질 개선 후 재신청 가능
  • Q. 유지 관리는? 연 1회 수질 검사 의무, 3~5년 주기 공내시경·펌프 점검 권장

시공 절차

45년 노하우가 담긴 체계적인 시공 프로세스로 최고의 결과를 보장합니다.

시공절차 안내

45년 노하우가 담긴 체계적인 시공 프로세스로 최고의 결과를 보장합니다.

45년
현장 경험 축적
250+
완공 프로젝트
100%
인허가 대행 완결
01
현장 상담 및 사전 조사
고객 요청 사항 파악, 개발 목적·수량·용도 확인. 지형·지질 기초 자료 수집 및 현장 방문 조사. 인근 지하수 개발 현황 및 수문 지질 데이터 검토.
현장 방문기초 조사무료 상담
1~3일소요기간
02

수맥 탐사 (물리 탐사)
전통적 탐사(Dowsing 공법)와 과학적 물리 탐사(전위차·비저항 측정)를 통합 적용. 지하 수맥 위치, 심도, 예상 수량을 정밀 분석하여 최적 시추 위치 선정.
Dowsing 공법비저항 측정탐사 보고서
1~2일소요기간
03
개발 허가 신청 (인허가 대행)
관할 시·군·구청에 지하수 개발·이용 허가 신청서 제출. 필요 서류 일체 준비 및 행정 처리 대행. 허가 검토 기간 중 장비 투입 일정 사전 조율.
허가 신청서류 대행행정 처리
7~20일소요기간
04

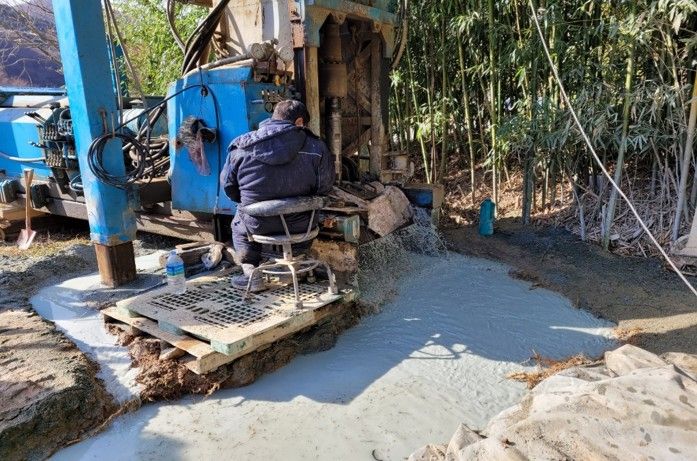

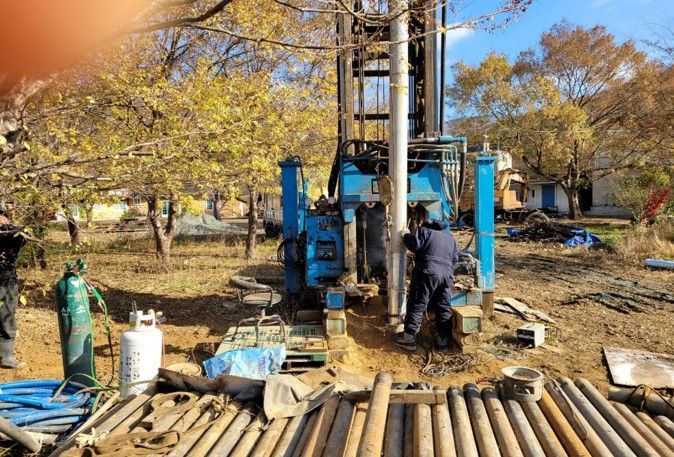

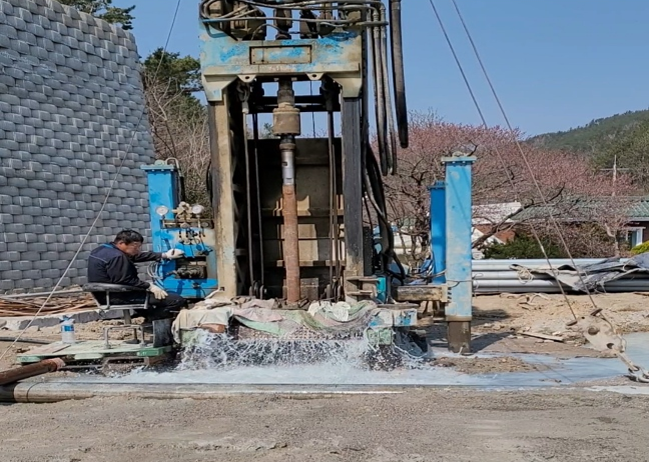

시추 공사 (굴착)
대형 로터리 굴착기(800~1,200m 심도 대응)를 이용한 정밀 시추. 케이싱 파이프 삽입 및 지층별 상태 기록. 공내시경 촬영으로 지층 구조 즉시 확인.
대형 굴착기케이싱 설치공내시경
3~10일소요기간
05

양수시험 및 수질 검사

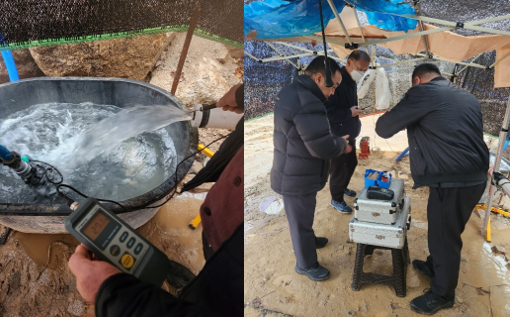

양수시험을 통한 정확한 수량 측정 및 지하수위 분석. 공인 수질 검사기관에 의뢰하여 법적 기준 준수 여부 확인. 현장 휴대용 수질 분석기로 pH·온도·전도도·용존산소 즉시 측정.
양수시험수질 검사성적서 발급
2~5일소요기간
06
수중모터펌프 설치
지하수 수량·수질·심도에 최적화된 수중모터펌프 선정 및 설치. 배관·전기 배선 작업 및 제어 패널 설치. 시운전을 통한 정상 작동 및 누수 여부 최종 확인.
펌프 선정배관 공사시운전
1~2일소요기간
07
준공 신고 및 사후 관리
준공 후 30일 이내 관할 관청에 준공 신고 및 지하수 이용 등록. 준공 보고서·수질 성적서·공내시경 영상 등 납품. 연 1회 정기 수질 검사 및 펌프 유지보수 안내.
준공 신고보고서 제공A/S 안내
3~7일소요기간
01
지열 수맥 탐사 및 타당성 검토
전위차·비저항 물리 탐사로 지열 분포도 분석. 인근 온천 개발 사례 및 지질 데이터 수집. 온천수 기준(25℃ 이상) 달성 가능성 사전 평가 후 사업 타당성 보고서 제출.
지열 탐사타당성 검토탐사 보고서
2~5일소요기간
02
온천 개발 허가 신청
지하수법에 따른 지하수 개발 허가 + 온천법에 따른 온천 개발 허가 동시 진행. 온천지구 지정 여부 확인, 지구 외 개발 시 별도 절차 검토. 인허가 서류 일체 대행.
이중 인허가온천지구 확인서류 대행
14~30일소요기간
03

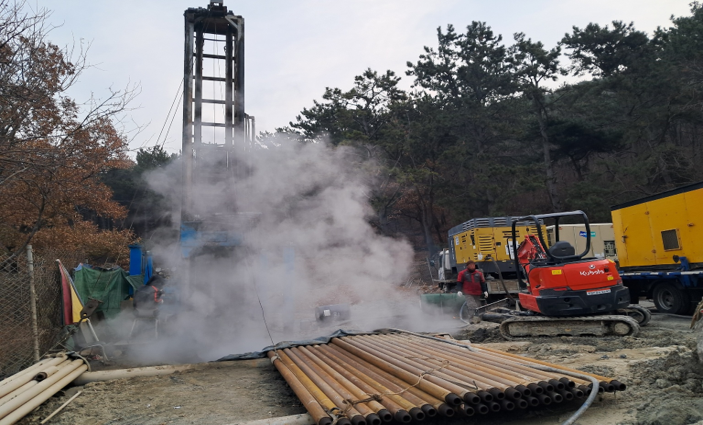

심층 시추 공사
온천 개발을 위한 500~1,200m 이상 심층 시추. 고압 컴프레서와 대형 로터리 굴착기 동시 운용. 심도별 지층 기록 및 온도 측정으로 온천수 층 확인.

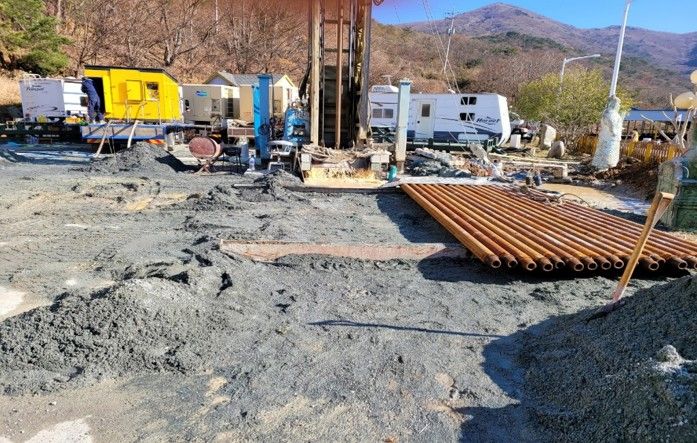

심층 시추고압 컴프레서온도 측정
10~30일소요기간
04
온천 원천 신고 및 수질 분석
용출된 온천수의 온도·수량 측정 및 공인기관 수질 정밀 분석 의뢰. 25℃ 이상 기준 충족 확인 후 시·도지사에게 온천 원천 신고. 수질 성적서 발급 및 온천 지정 기준 확인.
원천 신고수질 분석온도 확인
7~14일소요기간
05
온천지구 지정 신청
온천 원천 신고 후 온천지구 지정 신청서 제출. 지방자치단체 심의·의결을 거쳐 온천지구 지정 고시. 이후 온천수 이용 허가 신청 가능.
지구 지정지자체 심의고시
60~180일소요기간
06
시설 완공 및 이용 허가
온천수 취수·저장·배관 시설 완공. 이용 목적에 따른 영업 허가(목욕업, 관광 숙박업 등) 취득. 준공 검사 및 최종 수질 검사 합격 후 영업 개시.
시설 완공이용 허가영업 개시
30~90일소요기간
01
지질·수문 조사 및 수원 후보지 선정
1:5,000 지형도 기반 지질 매핑 및 현장 답사. 인근 오염원(축산시설·농경지·공장 등) 현황 조사. 먹는샘물 수원 기준에 적합한 암반 대수층 위치 선정.
지질 조사수원 후보지오염원 확인
3~7일소요기간
02
시험 시추 및 예비 수질 분석
소규모 시험 시추를 통한 지층 구조 확인 및 용수 확보 가능성 평가. 공인 검사기관 의뢰 예비 수질 분석(46개 항목 전체 검사). 먹는물 수질 기준 충족 여부 사전 검증.
시험 시추46개 항목 검사사전 검증
7~14일소요기간
03
먹는샘물 제조업 허가 신청
환경부장관에게 먹는샘물 제조업 허가 신청서 제출. 수원 조사서, 수질 검사 성적서, 시설 설치 계획서 등 첨부 서류 대행. 현장 조사 및 심사 기간 중 시설 설치 병행 준비.
환경부 허가서류 대행현장 심사
30~90일소요기간
04
본 시추 및 수원 개발
허가 취득 후 본 시추 공사 착수. 암반 대수층까지 정밀 시추 후 케이싱 설치. 장기 양수시험으로 안정적 수량 확인 및 지하수위 모니터링.
본 시추암반 대수층수량 확인
5~15일소요기간
05
취수·처리·충전 시설 설치
수원에서 취수 → 여과 → 충전까지 위생적 시설 설계 및 시공. 공정별 위생 관리 시스템(HACCP 기준 적용) 구축. 수원 보호 펜스 및 폐쇄회로 CCTV 설치.
취수 시설위생 처리HACCP
60~120일소요기간
06
최종 수질 검사 및 영업 개시
완공 후 공인 검사기관 최종 수질 검사(46개 항목 전 합격 필요). 식품의약품안전처 표시 기준 검토 및 용기·포장 승인. 준공 검사 합격 후 영업 개시 및 정기 검사 관리 안내.
최종 검사표시 기준영업 개시
14~30일소요기간
